    7个月建成变电站:装配式建筑在湖南电力工程的创新实践

      时间: 2025-07-21 15:56

    7个月建成变电站:装配式建筑在湖南电力工程的创新实践

    如今,大规模采用工厂化预制、模块化安装模式在项目建设中优势显著。工厂化预制能在受控环境下保证构件质量,减少现场施工误差;模块化安装则像搭积木一样高效,大幅缩短现场作业时间,为项目提速奠定坚实基础。

    株洲新马220千伏输变电工程(简称“新马变”)2024年11月开工建设,考虑春节停工等因素影响,有效施工期仅7个多月,较常规工期缩短了7个月,刷新全省同类项目建设纪录。惊人的“株洲速度”背后,藏着些什么样的故事?

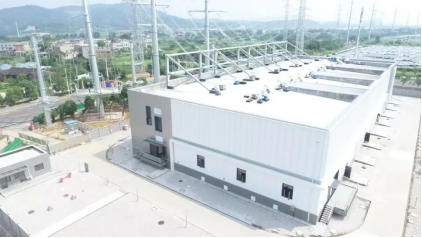

    株洲新马220千伏输变电工程外景

    工期压缩一半,绝非“一天干两天的活”那么简单,背后是一系列的流程重组与技术创新。面对极限工期,国网株洲公司遴选骨干力量高标准组建管理团队,组织各参建单位优化施工工序及设计方案,最大限度将串行流水施工优化为并行交叉作业,以空间换时间。“以往都是一个工序完成,再推进下一个工序,新作业模式下,多个工序同步推进,甚至打破固有流程。”该公司副总经理陈晓民介绍。

    例如,在钢结构与电气施工中,摒弃“先外墙后内墙”的传统做法,创新采用“先内墙后外墙,外墙施工与电气安装同步推进”方式,极大缩短了施工时间。

    时间紧,任务重,国网株洲公司突破常规,首次在变电站建设中大规模采用预制件结构,实现“工厂化预制、模块化安装”。通过提前完成结构预制,运抵现场后“像搭积木一样”快速拼装,施工效率大幅提升。

    资源整合与流程再造同步发力。项目精选省内顶尖施工力量,创新性地安排7个合同多家单位同步进场、协同作战;首创“驻厂催交”机制,要求供应商“生产一批、验收一批、发货一批、安装一批”,确保核心设备GIS现场连续安装不间断;验收团队现场驻点办公,采取“完成一项、验收一项”的跟进式验收,最大限度压缩验收周期。

    新马变”项目提前7个月胜利投运!这不仅刷新了湖南省220千伏户内变电站建设的最快纪录,更通过大规模应用装配式建筑理念,以工厂化预制、模块化安装的实践成效,为全省装配式建筑在电力工程领域的推广树立了典范,彰显了绿色建造与高效施工融合的创新价值!

    来源:科技设计处、株洲日报

    我要举报
    举报电话:0731-88950102
    来信地址:长沙市雨花区高升路266号驻
    省住建厅纪检监察组
    地址:湖南省长沙市雨花区高升路266号
    邮编:410116    总值班电话:0731-88950000
    公安备案号 43011102002159
    省政务中心办事咨询:0731-82213849
    政务A10窗口 (三类人员): 0731-82210779
    政务A12窗口 (建筑业资质): 0731-82213849
    政务A13窗口 (勘察、设计资质及注册人员) : 0731-82210772
    政务A14窗口 (安全生产许可证、检测资质): 0731-82210773
    政务A16窗口 (建造师) : 0731-82210775
    政务A17窗 口 (造价工程师、房地产、监理资质、外省企业入湘信息报送) : 0731-82210776
    主办单位:湖南省住房和城乡建设厅 承办单位:湖南省政务服务和大数据中心         政府网站标识码:4300000046 备案号:湘ICP备10205723号-2

    7个月建成变电站:装配式建筑在湖南电力工程的创新实践

    33745691
